向家坝水电站300拌合楼及场外线拆除

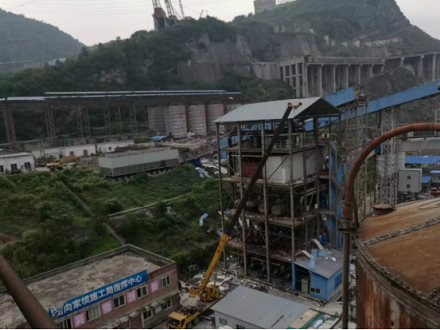

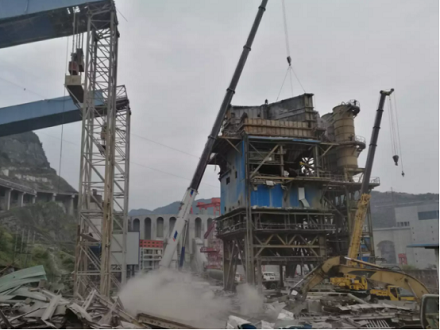

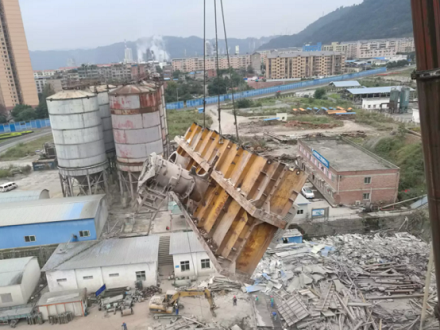

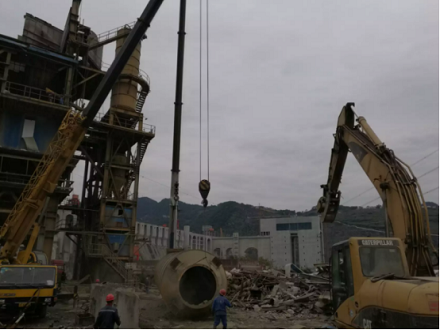

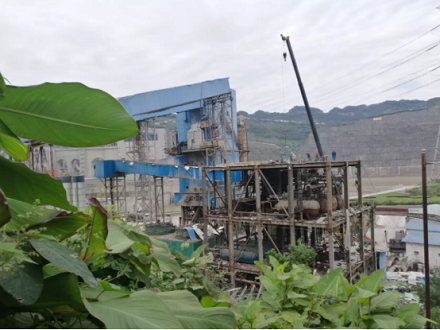

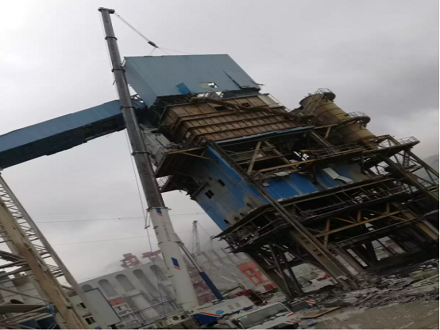

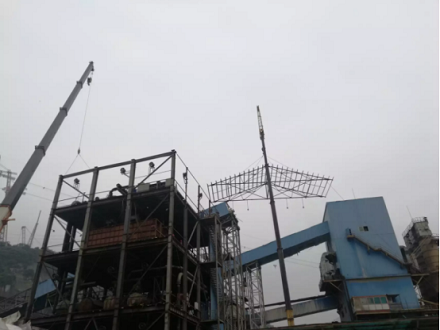

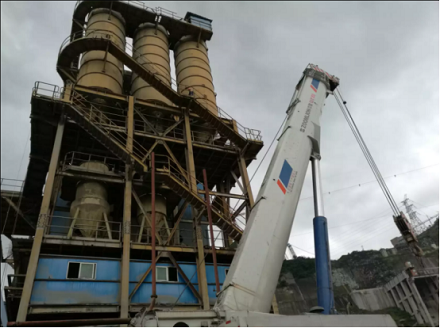

向家坝水电站右岸▽300m混凝土生产系统主要包含骨料输送和筛分、骨料一次风冷和制冷楼、拌和楼、压缩空气站和供风、胶凝材料和外加剂等子系统组成,具有占地面积大、工艺线长、涉及设备多、拆除环境复杂等特点。本次拆除包括骨料二次筛分楼、骨料罐及胶凝材料罐、4×4.5拌和楼、制冷楼、外加剂车间、一次风冷车间及预冷仓、空压站、变配电系统、胶带机系统及其它辅助设施等。
从拆除场地情况及拆除手段布置方面考虑,按由低到高处拆除顺序:
1#制冷楼、输冰栈桥、冷却塔→拌和楼、上楼栈桥→胶凝材料罐→外加剂车间→空压站→一次风冷车间→预冷仓及胶带机→骨料二次筛分系统→罐顶胶带机→沙罐→骨料罐→变配电系统→水管、风管等剩余部分。
其中A1、A0-1、A0-2胶带机设备及A1、A2、A0-1、A0-2、A0-4胶带机结构(含雨棚)影响水电四局拆除的部分优先拆除。

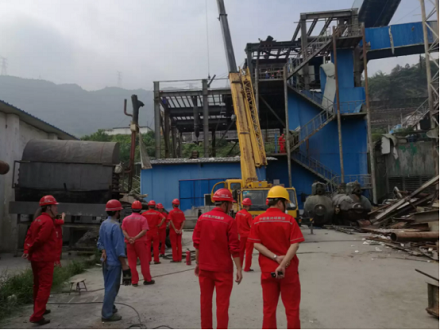

在公司龙总工的精心带领下,全公司集中所有精干力量,5个月就圆满安全完成拆除施工,受到三峡及葛洲坝等相关领导业主的一致好评。
