北干渠拱顶切割拆除现场
向家坝水电站灌区北总干渠首部取水隧洞工程,由连接段、进口闸室段、取水隧洞段及出口竖井、控制闸室组成。
已于2013年完成滑裂边坡处理,并经过多年观测,边坡处于稳定状态。现拟组织北干渠出口竖井及工作闸门消力池结构施工,因隧洞出口明拱处于出口竖井及消力池结构内,根据设计图纸要求,需将明拱顶部采用切割方法拆除,两边侧墙保留作为出口竖井及消力池结构的一部分,不影响边坡稳定。
由于北干渠总工期紧张,为加快施工,拟在2018年汛后组织出口明拱顶部拆除,与N3主洞衬砌施工同步进行。结合明拱结构特点以及拆除要求,拟采用电动链锯进行分块切割拆除。

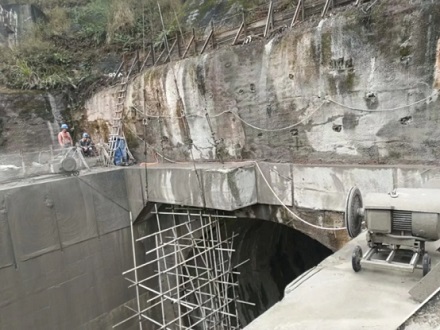

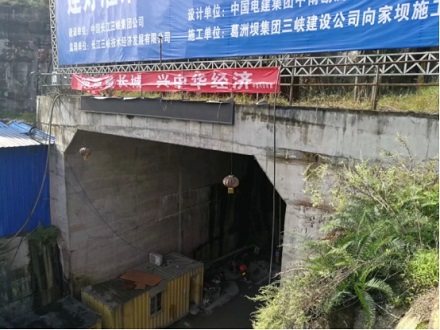

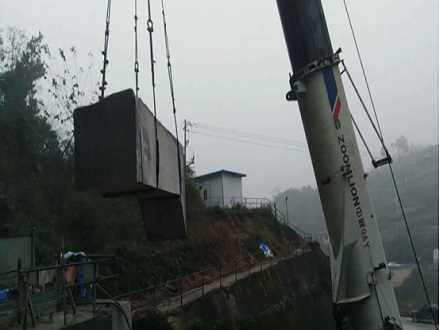

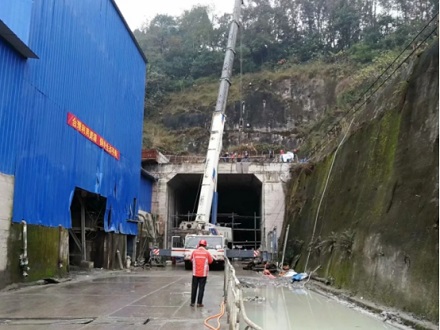

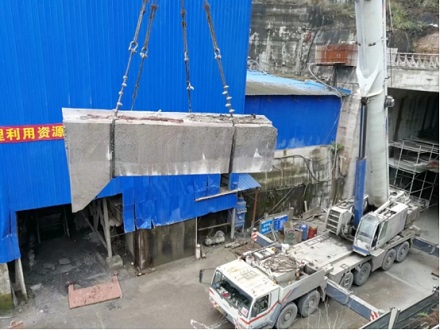

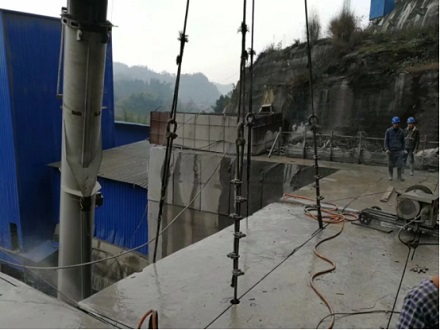

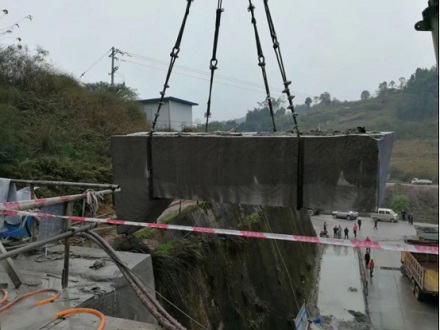

本标段施工范围包含北总干渠取水隧洞出口约20m长的钢筋混凝土明拱顶拱拆除;出口明拱顶部拆除平面尺寸为20*10.8m,最大分块平面尺寸为1.6*1.6m,单块最大重量50t,共分为14块拆除。通过公司精干班组采用先进绳切割技术,安全圆满完成施工任务!
