2019年5月公司对襄荆高速公路西筑J2000型沥青拌和楼进行保护性拆除,该沥青拌和楼于2003年建成并投入使用,至今已有15年的使用年限,由于该设备使用年限较长,设备老化严重,且养护工作量较大,该设备难以满足目前养护工程专项生产任务,需要转移到其他项目继续使用,为此我公司将对该旧拌和楼进行保护性拆除。

我公司将把西筑J2000型沥青拌和楼拆除工程列入2019年重点项目,充分发挥在全公司范围内统一调配的优势,选派优秀的项目经理组建项目部,成立西筑J2000型沥青拌和楼拆除工程项目项目经理部,负责该工程的全部拆除项目施工的组织、管理、控制、协调工作。加强现场施工组织管理,按期、优质、高效完成各项拆除施工任务。

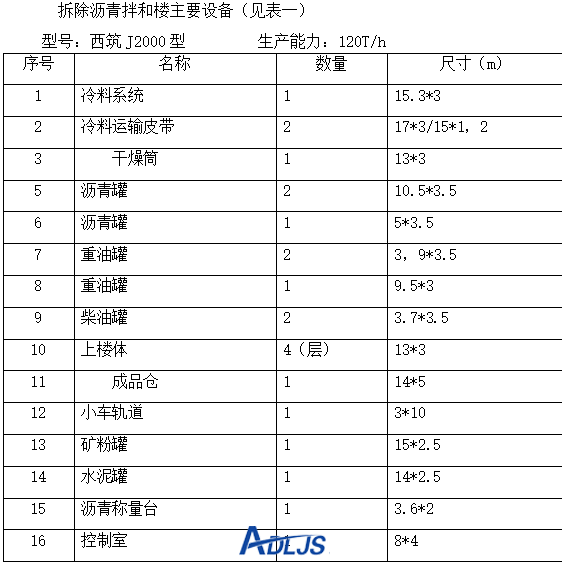

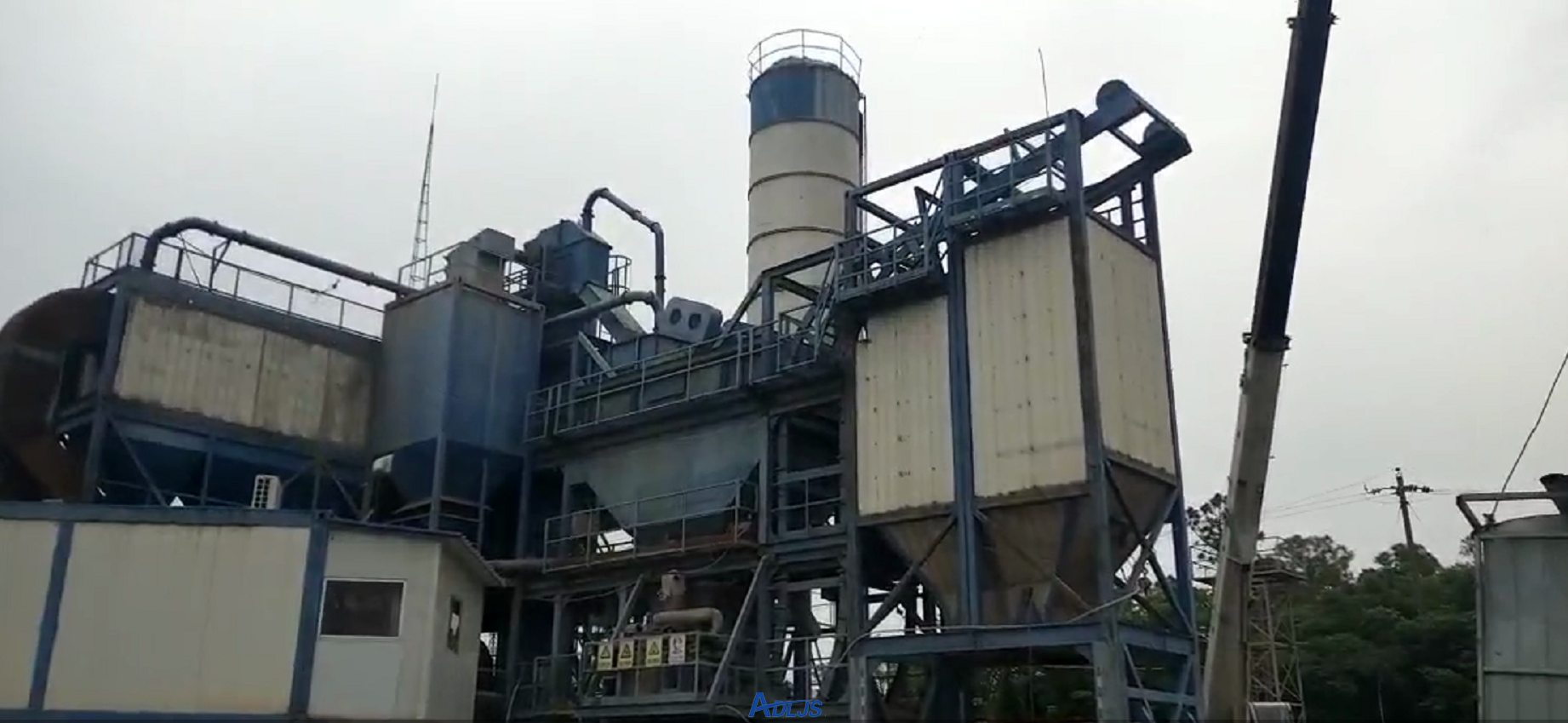

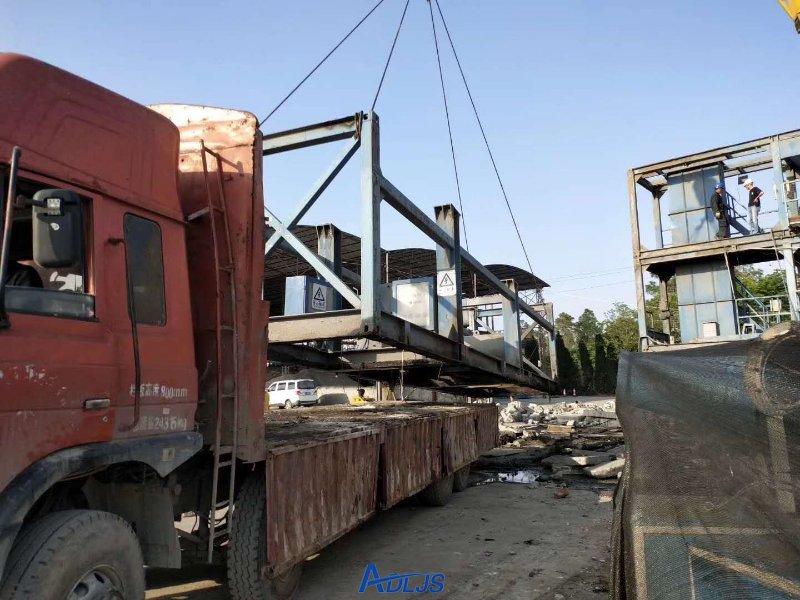

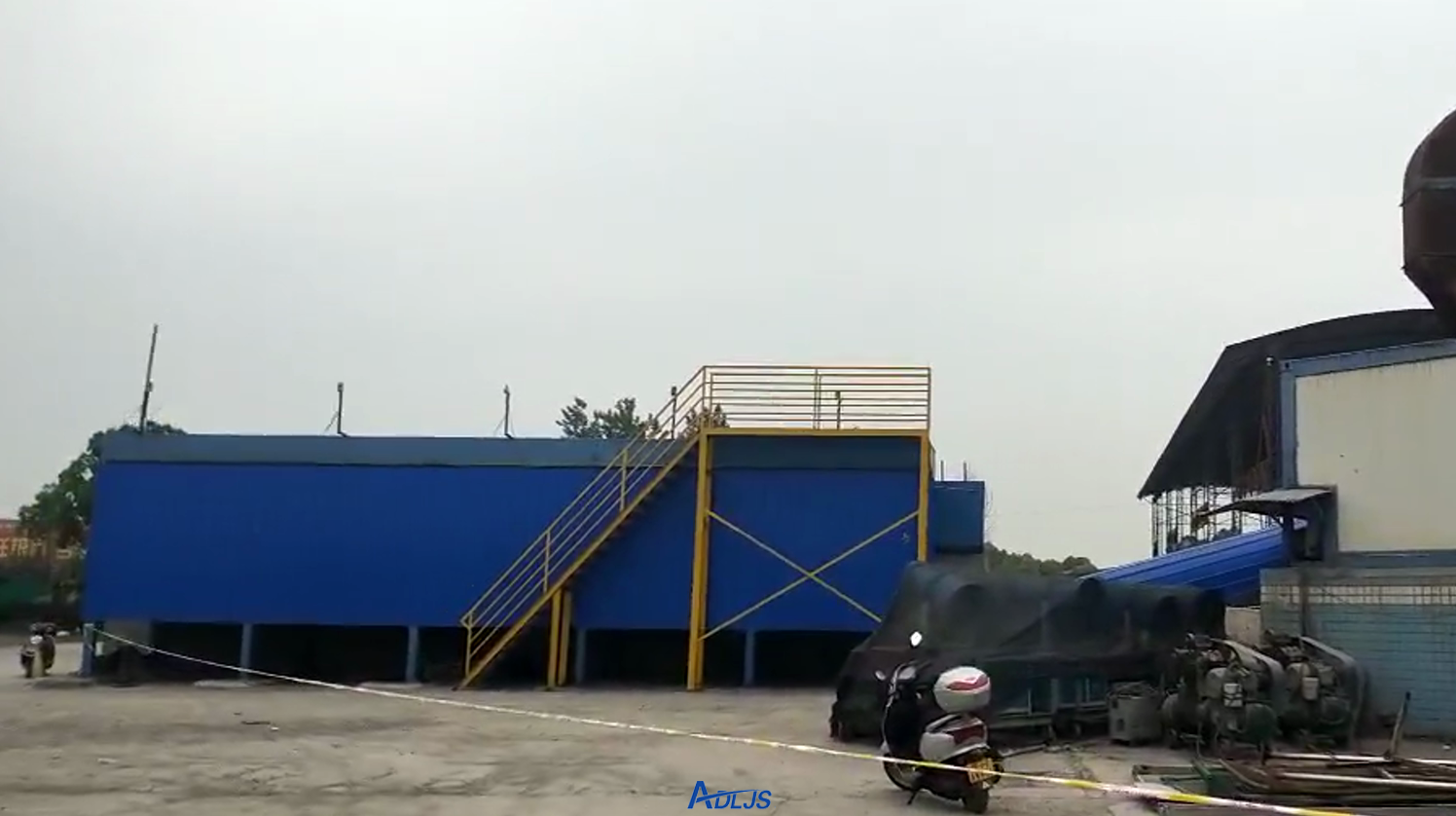

施工现场:
